Ett sedumtak är i grunden en liten takbyggnad i flera lager, och det är just den uppbyggnaden som avgör om resultatet blir hållbart eller bara ser bra ut första säsongen. Här går jag igenom hur konstruktionen ska byggas, vad som måste åtgärdas vid renovering, hur målade och plåtbeklädda delar påverkar helheten och vilka kostnads- och lastfrågor som är viktigast att få rätt från början.
Det här avgör om taket håller tätt och grönt länge
- Tätskiktet är grunden. Om det inte är friskt ska det åtgärdas innan något grönt läggs ovanpå.
- Avrinningen måste fungera från dag ett. Ett extensivt tak får aldrig bli beroende av att vatten "hittar väg" av sig självt.
- Målning och plåtdetaljer bör vara klara före montaget, eftersom åtkomsten senare blir sämre.
- Vikten ligger ofta runt 50–150 kg/m² i mättat tillstånd, beroende på system och substratdjup.
- Skötseln är enkel men inte obefintlig. Två fasta kontroller per år gör stor skillnad.

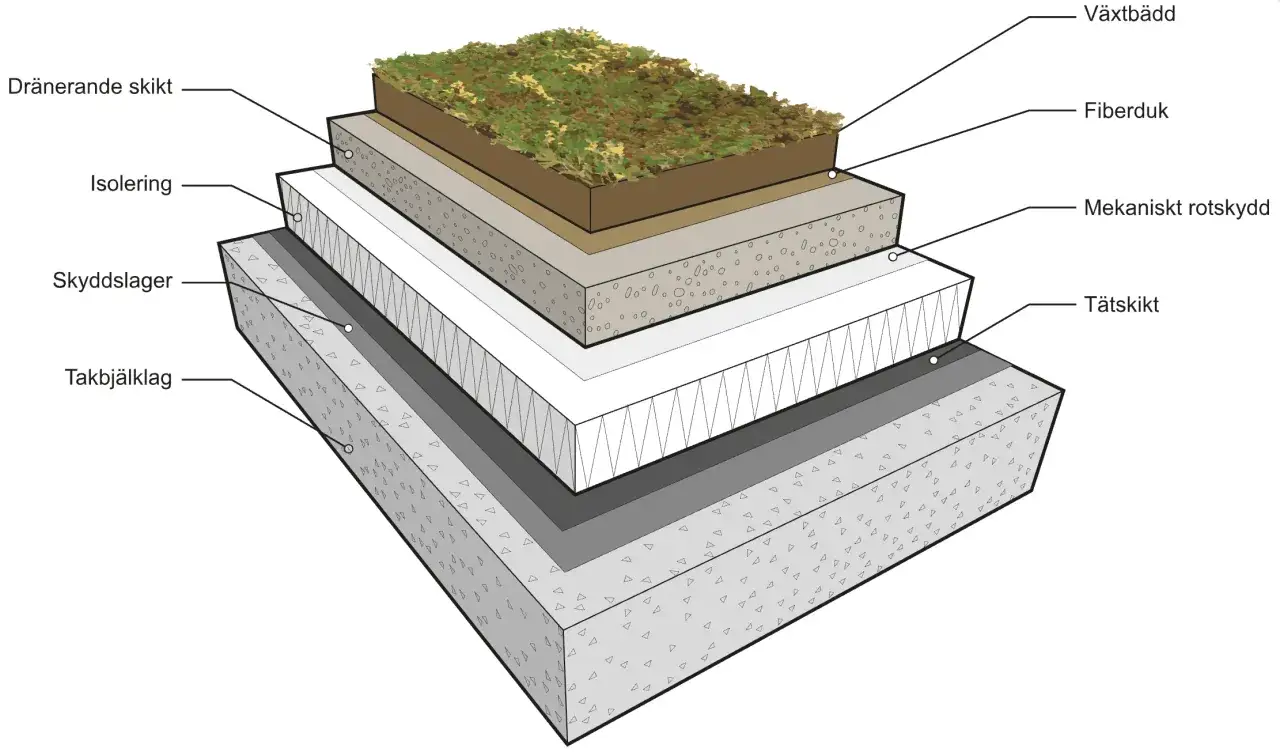

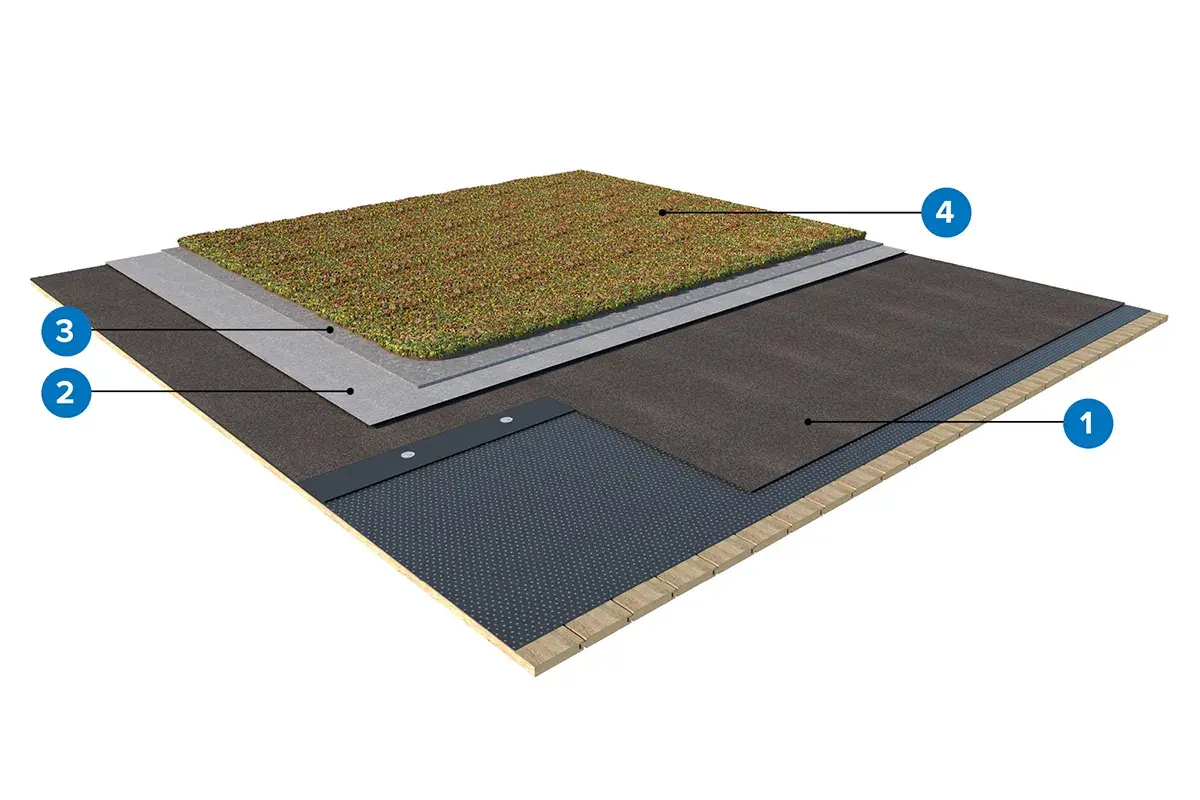

Så är ett sedumtak uppbyggt
När man pratar om sedumtakets konstruktion tänker många först på växterna. I praktiken är det de osynliga lagren under som gör jobbet. Jag brukar se taket som ett system där varje del måste fungera för att helheten ska bli stabil, särskilt i svensk väderväxling med regn, snö och korta torkperioder.
| Lager | Vad det gör | Vanlig fallgrop |
|---|---|---|
| Tätskikt | Håller vatten ute från konstruktionen | Små skador upptäcks för sent |
| Rotspärr | Skyddar tätskiktet mot rotinträngning | Glöms bort eller väljs utan att systemet är anpassat |
| Dräneringslager | Leder bort överskottsvatten | Packas igen av finmaterial eller skräp |
| Filterduk | Hindrar partiklar från att följa med ned i dräneringen | Byts inte eller läggs fel |
| Substrat | Håller vatten och näring åt sedumen | Blir för tjockt, för tunt eller för tungt |
| Sedummatta eller växtlager | Ger den gröna ytan och etablerar taket snabbt | Monteras utan tillräcklig bevattning i startfasen |
På svenska tak brukar jag utgå från en låg till måttlig lutning, där avrinningen kan styras tydligt. Ett tak som är för plant är en risk, eftersom vatten blir stående längre och både tätskikt och växtlager belastas onödigt hårt. En bra konstruktion handlar därför lika mycket om fall, avslut och kantzoner som om själva sedummattan.
När den här grundstrukturen sitter kan man börja prata om renoveringen runt omkring. Det är där många projekt vinner eller förlorar i kvalitet.
Renovera underlaget innan du tänker på det gröna lagret
När jag ser ett äldre tak inför ombyggnad börjar jag inte med växterna. Jag börjar med råspont, bärighet, tätskikt och avvattning, eftersom sedumet bara gör nytta om den delen redan är trygg. Ett grönt lager döljer inte ett dåligt tak, det gör bara felet dyrare att nå senare.
Det här vill jag normalt kontrollera innan montaget:
- Finns det rötskador, sprickor eller mjuka partier i underlaget?
- Är takets bärighet dimensionerad för både växtsystemet och vinterlast?
- Har taket rätt fall mot brunnar, rännor eller utkastare?
- Är alla genomföringar, skarvar och avslut täta och tydliga?
- Behöver gammalt tätskikt bytas helt, eller räcker det med en lokal renovering?
Jag hade inte lagt ett sedumtak över en tveksam papp och hoppats på det bästa. Om tätskiktet är osäkert ska det åtgärdas först, annars riskerar du att behöva riva upp hela ytan senare. Det är också nu du ska samordna med eventuell fasadrenovering, eftersom ställning, lyfthjälp och åtkomst ofta redan finns på plats i just den här fasen.
När underlaget är klart blir nästa fråga hur alla synliga detaljer runt taket ska behandlas, och där spelar målningen större roll än många tror.
Målning och plåtdetaljer ska vara klara först
Det här är ett av de vanligaste misstagen jag ser: man lägger sedumet först och inser sedan att vindskivor, takfot, hängrännor eller plåtbeslag borde ha renoverats och målats tidigare. När taket väl är färdigt blir varje efterarbete mer omständligt, och risken är att du trampar sönder kantzoner eller skadar nyetablerad växtlighet.
Jag brukar därför vilja att följande är färdigt innan sedumet kommer på plats:
- Vindskivor och takfötter som ska målas, tätas eller bytas.
- Hängrännor och stuprör, särskilt om de har rost, avflagning eller gammal färg som släpper.
- Skorstensbeslag och takfönster, där tätning och plåtjobb måste vara avslutade.
- Kantprofiler och avslut, som behöver ligga rätt innan växtsystemet döljer dem.
Om du ska måla plåt eller trä runt taket är ordningen viktig. Färgytor ska vara färdiga, rena och helt härdade innan de täcks, annars kan du få både estetiska problem och onödigt underhåll senare. Själva sedumsystemet ska inte ses som en yta att måla på, utan som ett lager som ska skyddas av ett redan färdigt takarbete.
När både underlag och kringdetaljer är klara kan själva montaget gå snabbare och renare, och det är då konstruktionen brukar bli som bäst.
Så går själva montaget till
Jag brukar dela upp arbetet i tydliga steg. Det gör det lättare att kontrollera kvaliteten, och det minskar risken att någon detalj försvinner i hastigheten när taket väl börjar se "klart" ut.
- Börja med en slutlig kontroll av bärighet, fall och tätskikt.
- Lägg eventuell rotspärr om systemet kräver det och om tätskiktet inte redan är rotsäkert.
- Montera dräneringslager och filterduk så att vatten kan rinna bort utan att finmaterial följer med.
- Bygg kantzoner med grus eller avgränsningar runt brunnar, takkanter och känsliga detaljer.
- Lägg sedummattor eller plantera pluggar beroende på vilket uttryck, budget och etableringstid du vill ha.
- Vattna och följ upp etableringen tills växtsystemet har satt sig ordentligt.
Det finns en praktisk skillnad mellan färdiga sedummattor och mindre plantor. Mattor ger snabb täckning och minskar erosionsrisken, medan pluggar ofta ger större flexibilitet och ibland lägre materialvikt. Jag väljer inte metod utifrån vad som låter bäst i katalogen, utan utifrån hur taket faktiskt är byggt och hur snabbt ytan behöver bli stabil.
På brantare tak krävs dessutom extra noggrann fastsättning och ett system som är avsett för lutningen. Där går det inte att improvisera, eftersom tyngd, glidning och avrinning måste samverka från första dagen. Med rätt montagesätt blir taket betydligt enklare att leva med senare.
Kostnad och vikt som avgör om taket är rätt val
Det är lätt att fastna i priset för själva sedummattan, men i verkligheten är det underlaget, detaljarbetet och renoveringen som styr helheten. Jag brukar tänka på kostnaden i tre delar: material, arbete och det som måste göras innan grönt kan läggas på.
| Situation | Ungefärlig nivå | Vad som brukar ingå |
|---|---|---|
| Enkelt projekt på frisk stomme | cirka 1 150–1 530 kr/m² | Färdigt sedumsystem med enkel montering |
| Material för enklare system | cirka 400–800 kr/m² | Främst växtlager, substrat och kompletterande delar |
| Renovering med rivning och nytt underlag | ofta 1 500–2 500 kr/m² eller mer | Nytt tätskikt, åtgärd av skador, plåtarbete och extra arbete |
Vikten är lika viktig som priset. Ett extensivt sedumtak hamnar ofta någonstans runt 50–150 kg/m² i mättat tillstånd, men variationen är stor beroende på substratdjup, dränering och växtsystem. Det betyder att jag alltid vill se en riktig lastbedömning om huset är äldre, om spännvidderna är långa eller om taket redan bär andra installationer.
Det här är också anledningen till att en sedumlösning inte ska väljas som en snabb estetisk uppgradering. Om konstruktionen inte är redo blir den totala kostnaden snabbt högre än väntat, och då är det bättre att justera projektet än att pressa igenom det.
När budget och bärighet är rimliga återstår det som ofta avgör hur nöjd man blir på sikt: skötseln.
Skötsel som håller systemet stabilt över tid
Jag ser sedumtak som lågt underhåll, inte underhållsfritt. Skillnaden är viktig. Ett bra system kräver få insatser, men de behöver komma regelbundet om taket ska behålla både funktion och utseende.
- Rensa ogräs 1–2 gånger per år, helst när du ändå gör en översyn på våren och tidig höst.
- Kontrollera brunnar och rännor minst två gånger per år så att löv och skräp inte stoppar avrinningen.
- Gödsla lätt en gång per år med långtidsverkande näring anpassad för sedum.
- Vattna vid etablering och vid längre torrperioder, inte som rutin varje vecka.
- Håll kantzonerna fria så att växtmaterial inte kryper in där det kan störa dräneringen.
Tak nära stora träd behöver ofta lite mer uppmärksamhet, eftersom löv, fröer och småkvistar samlas snabbare där. På utsatta lägen märks också vind och torka tydligare, så den första säsongen efter läggning är viktigare än många tror. Om du får ordning på de enkla rutinerna tidigt blir resten betydligt mindre dramatiskt.
Det jag skulle kontrollera innan jag beställer ett sedumtak
Om jag skulle sammanfatta det praktiska i tre beslut, skulle jag börja här: är bärigheten kontrollerad, är tätskikt och avrinning i ordning och är alla målade samt plåtbeklädda detaljer färdigställda innan montaget? När de tre frågorna är lösta brukar resten gå att genomföra utan onödiga överraskningar.
- Be om en tydlig genomgång av takets skick innan material beställs.
- Samordna renovering, målning och sedumläggning så att du slipper dubbelarbete.
- Planera in två fasta servicepunkter per år redan från start.
Om de delarna sitter brukar sedumtaket bli en robust del av huset i stället för ett känsligt specialprojekt. För mig är det just där värdet ligger: ett grönt tak som fungerar ihop med renoveringen, inte mot den.
